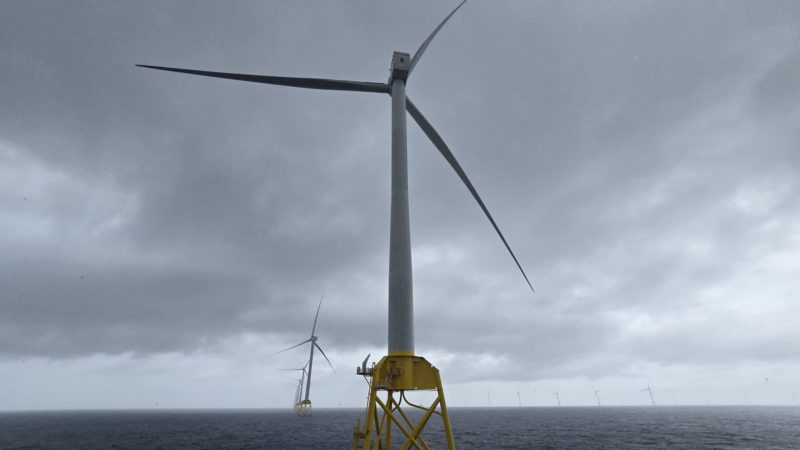

沃旭能源今日宣布,總裝置容量達 920 MW 的大彰化西南第二階段及西北離岸風場首座風機已成功併聯台電電網發電,完成風力發電場邁向商轉的重要里程碑,並為全球首座專為台積電供應綠電的離岸風場。
大彰化西南第二階段及西北風場位於彰化縣外海約 35 至 60 公里處,共設置 66 座西門子歌美颯 14-236 DD 型 14 MW 風力機組,並在 920 MW 風場全面完工商轉後,預計將提供大量乾淨電力給企業客戶,具體落實台灣離岸風電建置目標,並進一步邁向淨零轉型未來。
沃旭能源大彰化離岸風場執行長傑拉姆(Jayaram Naidu)表示,自今年四月安裝首座水下基礎以來,短短三個月就達成首座風機成功併網發電,展現沃旭能源卓越的專案執行力,儘管全球風電產業仍面臨諸多挑戰,並持續與供應商和承包商緊密合作,確保專案如期推進。
沃旭台灣董事長汪欣潔表示,大彰化西南第二階段及西北離岸風場首度發電,這座總裝置容量 920 MW 的風場所產出的綠電,將透過為期 20 年的企業購電合約供應給台積電,協助企業客戶實現氣候行動與永續承諾。

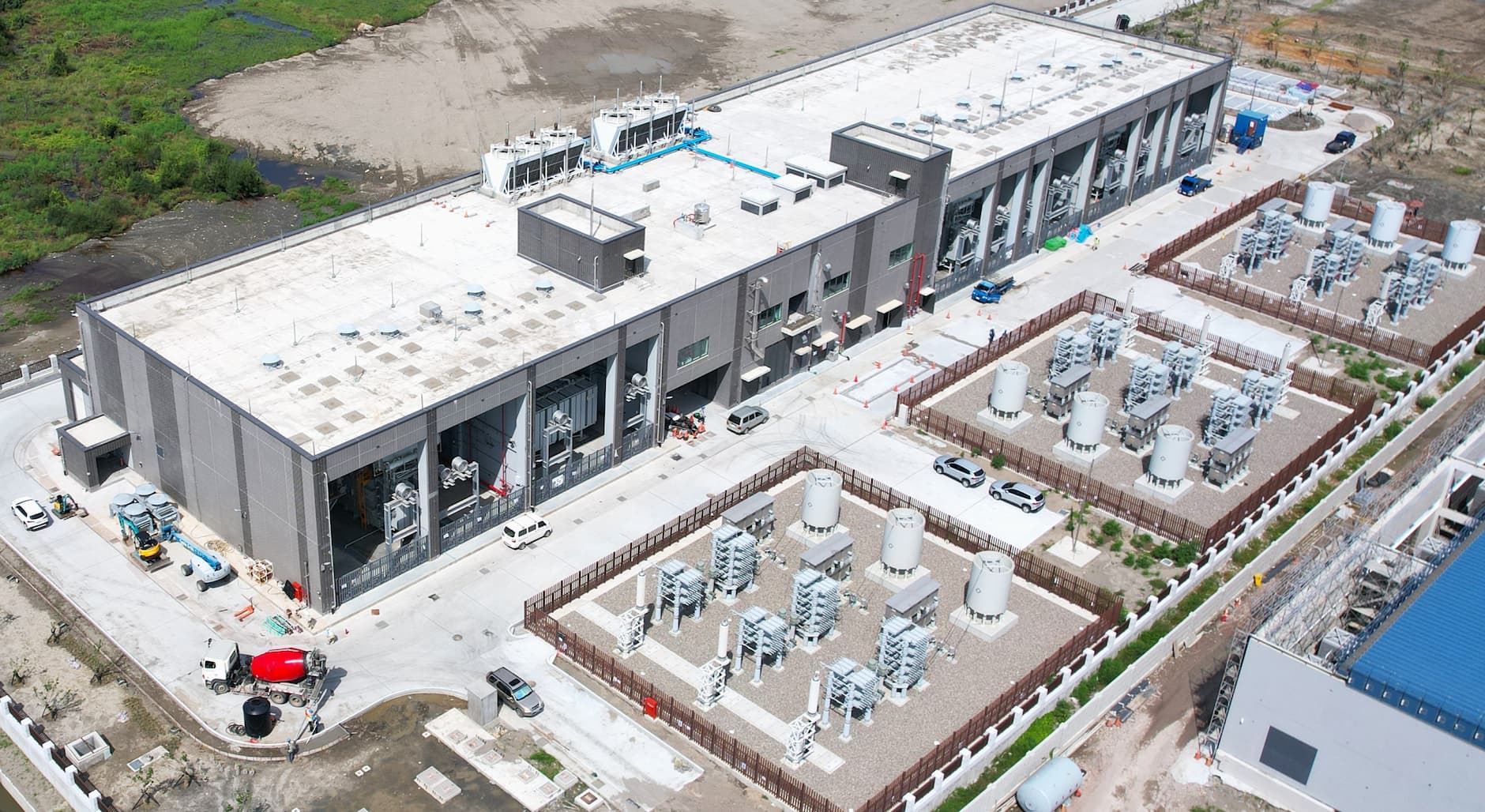

自 2023 年 3 月做出最終投資決定(Final investment decision)以來,大彰化西南第二階段及西北離岸風場進展順利,目前已完成 66 座管架式負壓沉箱水下基礎全數安裝,風機安裝數量達 32 座,兩座陸上變電站及一座海上變電站皆已通電啟用,海纜鋪設工程也按進度順利建置中。
大彰化西南第二階段及西北離岸風場也是台灣首座採用無須打樁的管架式負壓沉箱水下基礎技術的風場,沃旭持續在台灣引進創新技術,負壓沉箱水下基礎在施工過程中幾乎不會產生噪音,風場除役時可完整移除,最大限度減少對海洋生態的潛在影響。
大彰化西南第二階段及西北離岸風場是沃旭能源繼 2024 年 4 月完工營運的大彰化東南及西南第一階段離岸風場(900 MW)後,台灣第二座的 GW 級離岸風場,待這座風場全數機組完工併網,沃旭在台灣離岸風電的總裝置容量將達 1.82 GW,每年生產的乾淨電力為 200 萬家戶年用電量。
